通風空調工程施工,應按照《通風與空調施工規范》GB50738-2011。
通風空調工程施工質量,按照《通風與空調工程施工質量驗收規范》GB 50243-2002的有關規定執行。
風道的制作及安裝應按照《通風管道技術規程》JGJ141-2004。

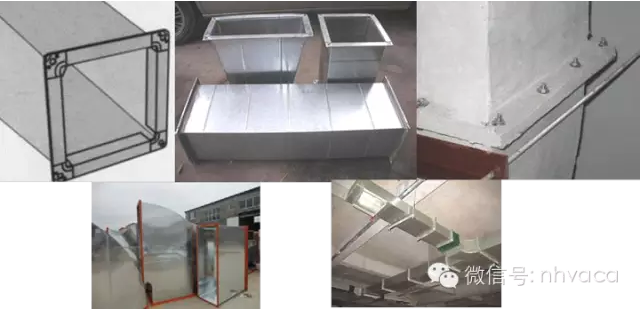

風道的加工安裝工作是指組成整個系統的風管和附件、配件的制作和組裝,包括放樣、下料、板材連接、法蘭制作、風管加固等施工過程,也是從原材料到半成品、成品,最終組合成完整的系統的過程。
風管系統按其工作壓力劃分為低壓系統(P≤500Pa)、中壓系統(500 Pa<P≤1500Pa)和(P>1500Pa)高壓系統。
一、風管及部件安裝的有關規定
1.風管安裝的強制規定
當風管穿過需要封閉的防火、防爆墻體或樓板時,應設預埋管或防護套管。套管鋼板厚度不應小于1.6mm,風管與防護套管之間應用不燃且對人體無害的柔性材料封堵,風道應安裝設防火閥。
風管內嚴禁各種管道、電線敷設及穿越;
輸送含有易燃易爆氣體或安裝在易燃易爆環境的風管系統,應有良好的接地,通過生活區、生產房間時必須嚴密,不得設接口;
室外主管的固定拉索嚴禁拉在避雷針或避雷網上。
輸送溫度高于80℃的空氣的風管,應按設計要求采取防護措施。
2.風管安裝的一般規定
風管安裝宜在建筑圍護結構施工完畢、場所清理后進行。凈化空調風管應在安裝部位地面做好,墻面抹灰工序完畢,室內無飛塵或有防塵措施后進行。
安裝風管前應清除管內外雜物,并做好清潔和保護工作,風管安裝的位置、標高和走向等應符合設計要求,現場風管接口的配置不得縮小有效截面。
二、風道的組合連接
根據風管的連接方法不同,風管的安裝可分為法蘭連接、風管安裝和無法蘭連接風管安裝兩部分。

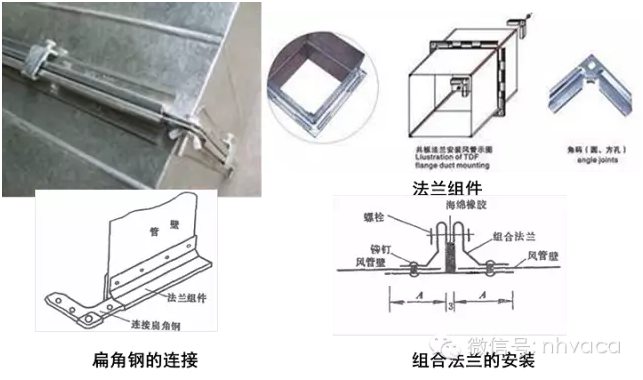

1.法蘭連接風管
風管或配件(部件)與法蘭的裝配可采用翻邊法、翻邊鉚接法和焊接法。
2.組合法蘭連接風管
組合法蘭適于通風空調系統中矩形風管的組合連接;
由法蘭組件和連接扁角鋼(法蘭鑲角)兩部分組成。
3.無法蘭連接風管安裝

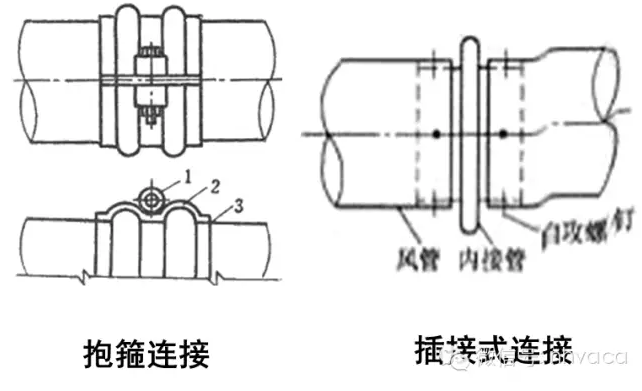

圓風管的無法蘭連接,用于一般送排風系統和螺旋縫圓風管的連接。
連接前先將風管兩端軋制出鼓筋,且使管端為大小口。
對口時按氣流方向把小口插入大口風管內,將兩風管端部對接在一起,在外箍帶內墊上密封材料(如油浸棉紗或廢布條)上緊緊固螺栓即可。

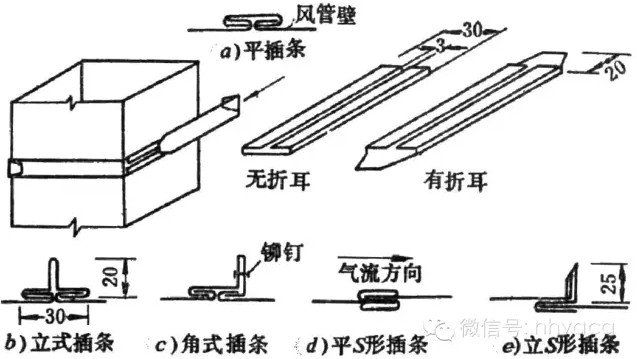

矩形風管的插條連接也稱“搭栓”連接;
根據矩形風管邊長不同,把鍍鋅薄鋼板加工成不同形狀的插條。
插條連接適用于風管內風速為10m/s、風壓為500Pa以內的低風速系統;
插條連接最好用于不常拆卸的通風空調系統中 。
