【珍藏】戶式新風系統設計及安裝手冊
中國新風網      2019-08-26 16:46     來源:新風凈化舒適家居      瀏覽量:22128

一、新風系統的優勢:

1. 去除PM2.5,讓室內環境的PM2.5數值保持在安全的范圍內

2. 置換式通風及時,有效的排走房間的有害氣體,例如甲醛,苯,CO2等

3. 康舒膜抑菌機芯,保證新風系統衛生環保,可持續利用

4. 低噪音,無維護風機,保證系統永久穩定可靠.

二、設計原則

1. 新風系統包含:

全熱回收新風機(含PM2.5高效過濾),屋頂主風管,主立風管,新風分配器+地面送風管(PE康舒風管或扁風管),地面送風口,回風口,透氣槽。

2. 設計選型原則

⑴ 根據房間套內的面積:套內面積*層高*換氣次數=新風量

例如100m2*2.8m*0.5=140m3/h,可以選200m3/h的新風機一臺

住宅的換氣次數一般取0.5即可。

⑵ 根據人員數量:規范要求人均最小新風量為30m3/h,則計算公式為:人數*30=新風量。

例如 房間平時有3個人,那就需要90m3/h的新風量,一般按人數選擇不適合住宅,比較適合會議室,餐廳等人員密集的建筑。

⑶ 如果把握不好,以上兩種方式計算后取大值,普通住宅一般按第一種算法計算后即可。

3. 設計注意事項

⑴ 新風入口的選擇:新風機采風口要選擇空氣質量比較好的地方,不要正對別人家的廚房,衛生間,尤其注意不要挨著燃氣壁掛爐的排煙口。常規面積100m2左右的房子用150的防雨風帽,預留洞尺寸180mm

⑵ 排風口:也就是污風排到室外的口,這個口放的位置沒那么講究,盡量遠離新風入口,建議保持1米以上的距離,常規面積100m2左右的房子也用150mm的防雨風帽,預留洞尺寸180mm。

⑶新風機:風量的選擇是根據房間的套內面積計算的,有一個粗略的估算方法就是:面積*1.5=新風量;新風的安裝位置也要講究一下,推薦安裝在衛生間,廚房,客廳陽臺,或室外陽臺,不能安裝在主臥陽臺,新風機的厚度只有236mm ,一般吊頂都能適用。

⑷消音風管:為了消除設備通過管道傳聲,我們要在風機的出口安裝2米長的消音風管,推薦每臺設備安裝2根,送風口1根,排風口1根;最少也要在送風口安裝1根。

⑸主風管:一般采用EPP和PVC組合使用,新風段和排風段用EPP,送風段(推薦用EPP)和回風段用PVC,管徑的選擇參考下表.

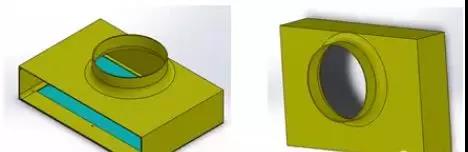

⑹EPP保溫風管:自帶保溫,環保,低噪音,主要用于新風機與室外風口連接,省掉常規用橡塑保溫板和膠水去現場做保溫的步驟,省時省力。如果遇到梁可以用過梁器,圓孔150mm。

⑺分配器:屬于暗藏件,要選擇安裝在比較隱蔽的地方,例如門后,隔墻內,衣柜內,櫥柜內等。

⑻地面送風管:為了適應更多的需求,森德推出3種地面送風管,分別是PE康舒圓風管CT75、PE康舒波紋扁風管CTF40、PVC扁風管CTF35。

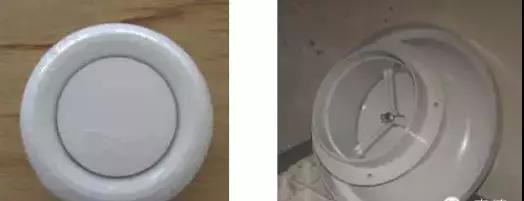

⑼地面出風口:地面送風口設計要注意不要設置在容易被家具遮擋的地方,一般設置在窗戶邊,居中擺放,長邊距墻200mm;而且送風口要安裝在需要正壓的房間,比例臥室,客廳,書房。普通的家庭設計地面送風口時可以參考以下原則,主臥室2個送風口,次臥1個,書房1個,客廳2個。

風口蓋板是不銹鋼304拉絲材質,外觀漂亮,不褪色,耐用,四周有小的翻遍,防止碰腳。單管蓋板最大尺寸290*160.

⑽回風口:安裝在衛生間、走廊、餐廳等房間,每個房間1個,數量也參考上面的表格即可。

新風系統的安裝

總安裝流程:

①清掃地面 固定分配器和送風口底盒 鋪設地面風管

②安裝立風管& 安裝回風管 安裝新風主機 安裝機房管道

②同時安裝室外風口、透氣槽箱體

⑶交房時,安裝地面蓋板,回風口,透氣槽面板

一、新風地面末端安裝流程:

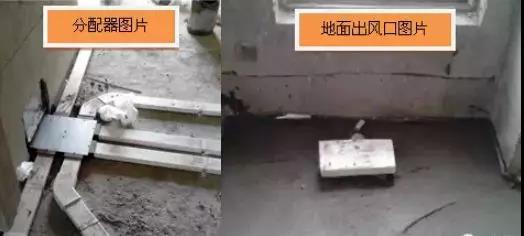

安裝分配器→固定底盒→安裝風管

a首先固定分配器,然后標記出地面送風口的位置,然后根據圖紙走向安裝扁風管,先從分配器這端開始安裝,最后安裝到地面出風口時,管道連接好以后,在固定底盒,然后在底盒內填充滿聚苯板,用膠帶密封。

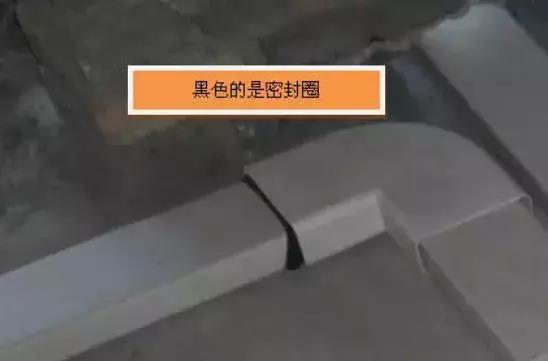

b分配器箱內有密封圈,將密封圈安裝到分配器內,然后準備肥皂水,涂抹后再將風管插入密封圈;

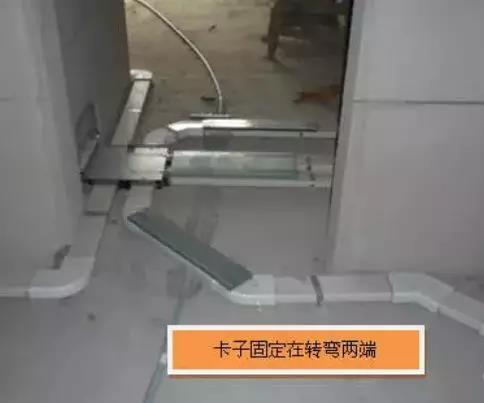

c風管安裝時拐彎的地面用專用卡子固定在地面上,用6mm的塑料漲塞即可;風管拐彎時盡量都使用135度彎頭,不得已的情況下每個支路可以使用1-2個90度彎頭。

d風管與管件的連接必須使用方形密封圈連接。

E風管的檢測

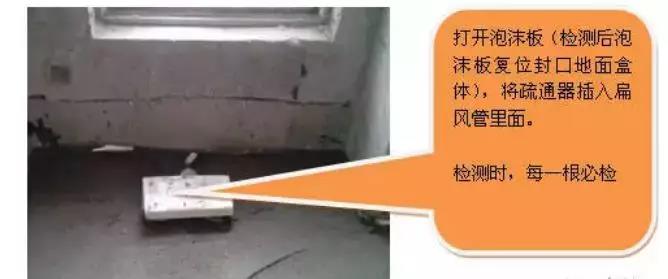

當風管安裝完畢、地暖回填后,要用疏通器來檢測風管是否破損,根據疏通器插入的深度來判斷扁風管破壞的地方,從而鑿開地面,進行重新修補。

操作時,將疏通器從地面送風口插入,一直插到分配器里面,通過長度預估和聽疏通器敲擊分配器的聲音來判斷風管是否斷裂。

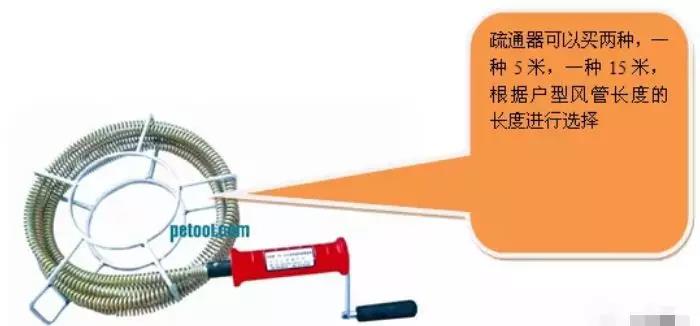

疏通器

二、屋頂部分安裝流程:

安裝立風管→安裝回風管→主機→機房管道

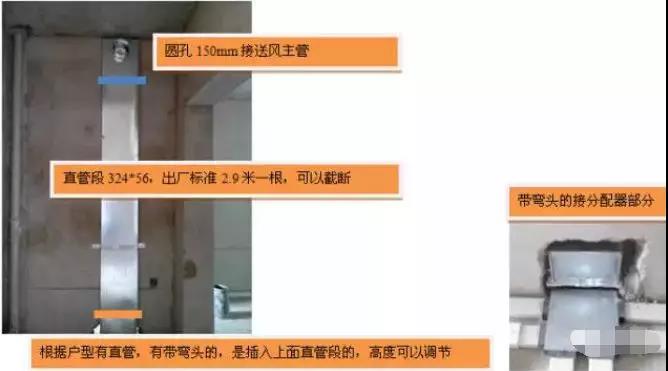

2.1.安裝立風管

目前開發的立風管為PVC塑料風管,外徑324*56mm,每根長度2.9米,上面與圓形主風管連接的部件是用鍍鋁鋅板定做的,下面與分配器連接時,用專用密封圈,直接插到分配器內即可,安裝簡單便捷。

頂部接主風管部分 ,圓管外徑150mm

立風管 外徑324*56mm

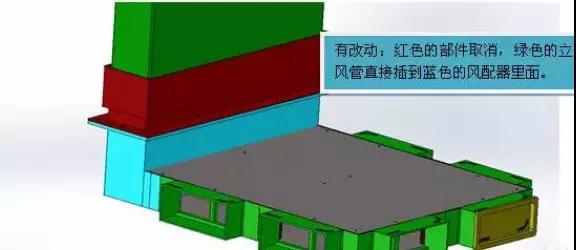

分配器與立風管連接 (風管上法蘭取消,直接通過密封圈插到分配器內)

2.安裝回風管

回風管采用EPP或PVC風管,主管管徑160mm,支管都是110mm,梁上都有預留孔洞,

局部預留孔洞不合適的需要重新打孔,打孔時盡量貼屋頂,不要打壞主鋼筋。

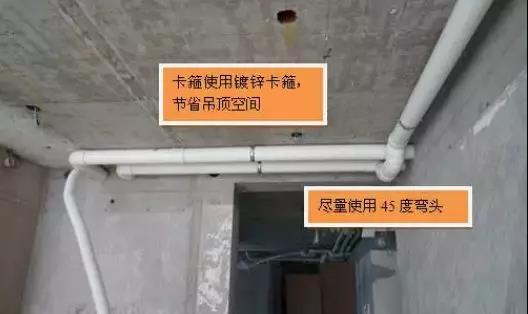

風管與風管連接時除了用少量膠水粘貼外,需要在管道外面用鋁箔膠帶粘貼,即美觀又防止漏風。

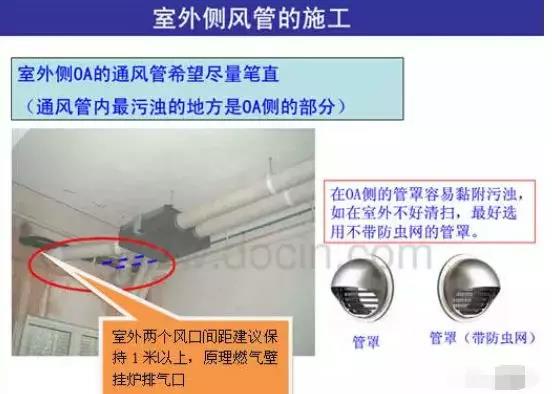

2.3安裝室外側風管及室外防雨風帽

2.4安裝新風主機

主機是用10mm通絲吊裝的,必須水平安裝,全熱回收新風機無冷凝水。

設備吊裝時,設備距離屋頂至少留10mm距離,通絲與設備連接處安裝減震墊。

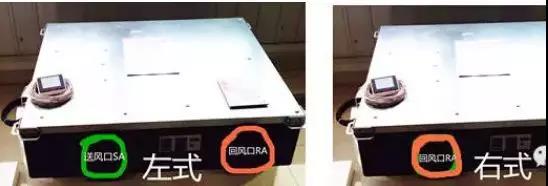

新風機分為左式和右式,請注意按下圖區分

三、交房時,安裝地面送風口蓋板,回風口,透氣槽面板

1.交房后再安裝回風口:

回風口安裝時需要把安裝套先固定到內徑100mm的管子上,找好距離,然后把回風口斜著放到安裝套內,然后調正旋轉卡入連接套內,安裝套是防倒退的,插進去就把回風口卡住了;

回風口HF110

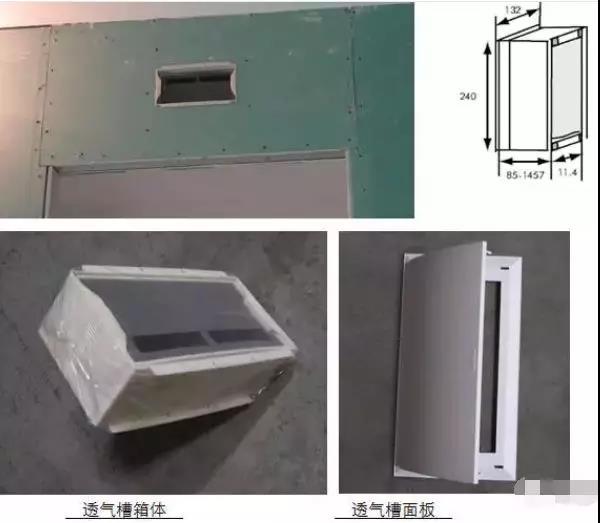

2.安裝透氣槽:

安裝透氣槽時首先要把可調箱體取出來,2塊白色面板不要動,放在盒子里(注意成品保護)以后安裝。透氣槽箱體的標準產品大小是237*116(上下法蘭邊各15mm),建議洞口尺寸為240*120.一般安裝在門的正上方或圖紙中的其他合適地方,一般在墻體上開好合適的洞,把箱體左右拆開放入洞內,用螺絲固定法蘭邊上的小孔,或直接用龍骨卡住都可以。

工程精裝快結束時,室內無塵施工后,可以安裝白色面板了,用木螺絲把白色弧形面板擰到

底盒箱體左右的預留小孔內即可。

特別注意:

交房后需要安裝的新風配套產品:

1. 地面送風口的不銹鋼面板

2. 透氣槽的2塊白色面板

3. 塑料回風口

以上3種產品注意施工期間的成品保護。否則會造成不銹鋼面板表面拉傷,白色面板變色變臟,或弄斷透氣槽面板的塑料轉軸。

工程總結

1.維護結構是康舒集成系統的基礎及支持。

2.設備是核心,施工是命脈,缺一不可。

3.獲得甲方信任,提供全方位技術支持

發表評論
聯系我們
合作洽談:18211026713
發文投稿:18810107320
展會合作:18510167320
售后服務:010-84938918
  • 掃描二維碼
    瀏覽手機官網

  • 掃描二維碼
    關注微信公眾號

巴巴傳媒 京ICP備10028109號-7 Copyright ? 2006-2019 zgxf88.com. All Right Reserved
首頁    |    關于我們    |    合作伙伴    |    品牌入駐    |    廣告服務    |
